慶陽網訊(慶陽融媒記者 路世玲 通訊員 曹斌)1月3日,記者從中國電信慶陽分公司獲悉,中國電信甘肅慶陽智能算力中心一期項目土建工程圓滿完成地基基礎施工,為后續工程穩步推進奠定了堅實基礎。

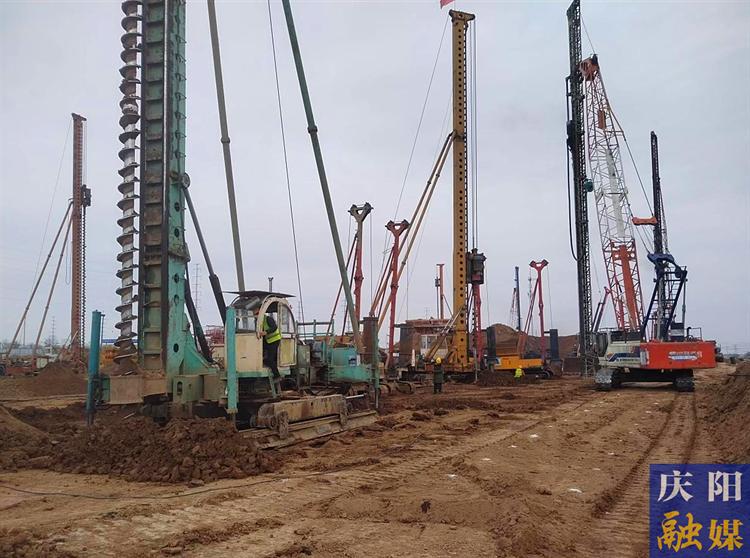

中國電信甘肅慶陽智能算力中心一期項目施工現場。
中國電信甘肅慶陽智能算力中心一期項目土建工程于2024年10月23日完成奠基儀式,隨后進入臨設搭建、“三通一平”等工作,截至目前,共完成19654根素土擠密樁、376根鋼筋混凝土灌注樁和1020平方米地下室的施工工作,以及1#、2#、3#塔吊的安裝和報驗工作。土建工程將于今年6月主體封頂,隨后進入室內裝修裝飾和機電安裝階段,首批機架將于今年年底前交付投產,同時為客戶提供個性化的定制服務,滿足不同行業、不同群體客戶的個性化需求,具備高功率高密度機柜及液冷設備的適配能力。
中國電信甘肅慶陽智能算力中心一期項目施工現場。
據悉,中國電信甘肅慶陽智能算力中心是在原慶陽算力中心機架全面售罄、業務規模全面提升、算力規模突破2.07萬PFLOPS(int8) 的關鍵節點上,中國電信的又一重大投資項目。該項目規劃總用地面積500畝,首期已完成征地174.47畝,建設規模約182840平方米,總投資約33.7億元,分11個單體建設,其中數據中心7棟、運維中心1棟、監控中心1棟、變電站2棟。項目建成后,可提供物理機架22500架,形成135兆瓦的機架能力,其規劃的大規模算力資源,能夠滿足各類企業在人工智能、大數據分析、云計算等領域的需求,加速企業數字化轉型進程,促進產業升級。
中國電信甘肅慶陽智能算力中心項目效果圖。
